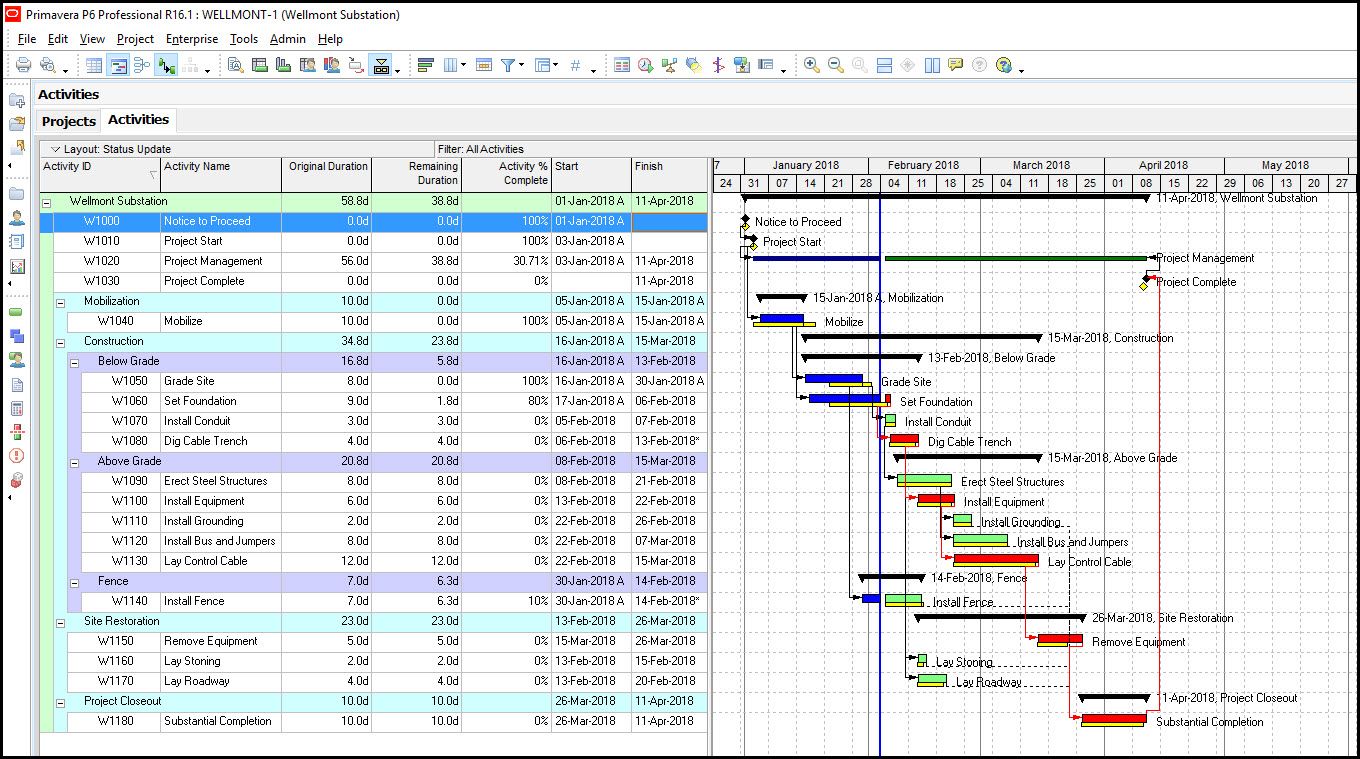

📊 Primavera P6'da takvim ilerleme yüzdesi nasıl hesaplanır?
Projeni takip ederken bu oranı doğru anlamak = Doğru kararlar almak demek! 🚧📈
İster sadece süreye, ister maliyete dayalı çalışın; bu 4 senaryoyu Primavera P6 ile işleyebilirsiniz:
1️⃣ Güncel Takvimde Maliyet Yok, Baseline Var:
➡️ Hesaplama sadece planlanan süreye göre yapılır.
📌 Formül: (Actual Duration / Planned Duration from Baseline) x 100
2️⃣ Güncel Takvimde Maliyet Var, Baseline Yok:
➡️ Aktivite düzeyinde maliyet bazlı ilerleme hesaplanır.
📌 Formül: (Actual Cost / Planned Cost) x 100
➡️ WBS düzeyinde ağırlıklı ortalama kullanılır.
📌 Formül: ∑(Activity % x Activity Cost) / Total WBS Cost
3️⃣ Güncel Takvimde Maliyet Var, Baseline Var:
➡️ Maliyet devre dışı, hesap yine planlanan sürelere göre.
📌 Formül: (Actual Duration / Planned Duration from Baseline) x 100
4️⃣ Ne Maliyet Var, Ne Baseline:
➡️ İlerleme yalnızca planlanan süre üzerinden izlenir.
📌 Formül: (Actual Duration / Planned Duration) x 100
🎯 Önemli Notlar:
✅ Baseline olmadan ilerleme "şu anki plana" göre izlenir.
✅ Maliyet yoksa Primavera sadece süreye bakar.
